口袋门如何施工?盯紧这6个细节!
发布于2026-03-27

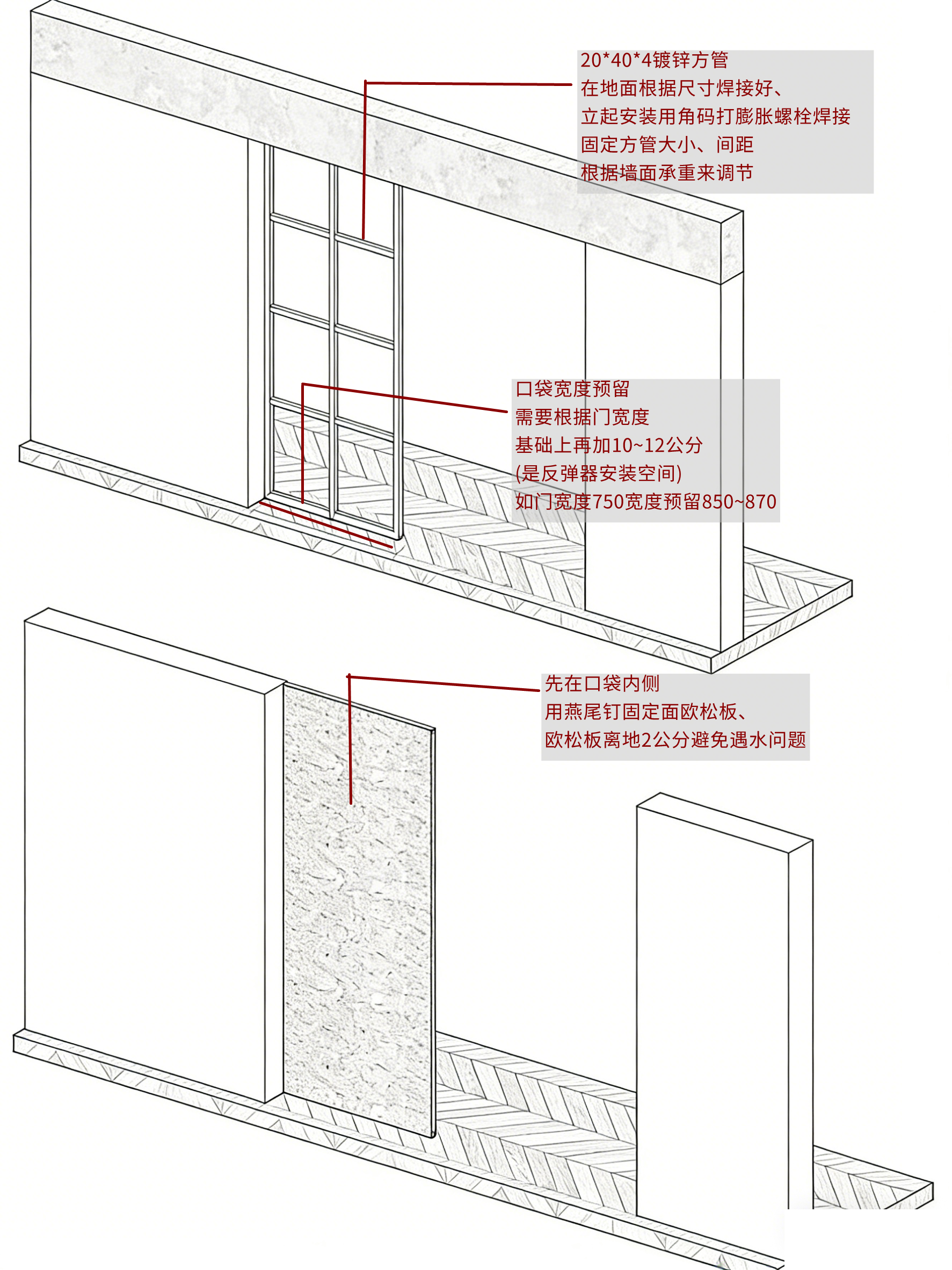

钢架基层:用 20404 镀锌方管按尺寸焊接框架,立起后用角码 + 膨胀螺栓固定,方管规格、间距依墙面承重调整。
口袋预留:在门宽基础上额外预留 10-12cm(反弹器空间),如 75cm 门宽需预留 85-87cm;双轨轨道按 105mm 宽度预留(轨道 90.6mm + 左右各 7mm)。
内侧封板:口袋内侧用燕尾钉固定欧松板,欧松板离地 2cm 防潮。

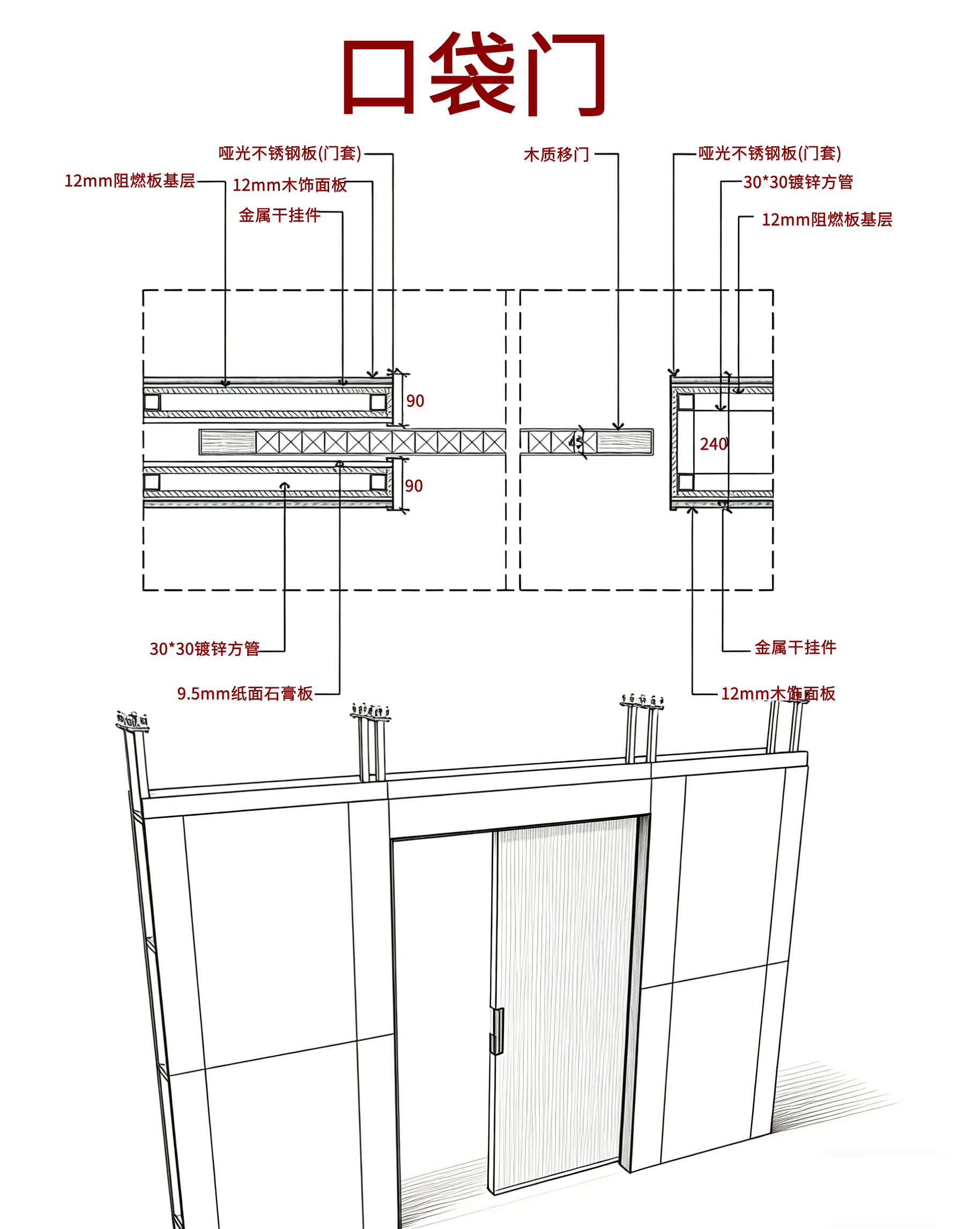

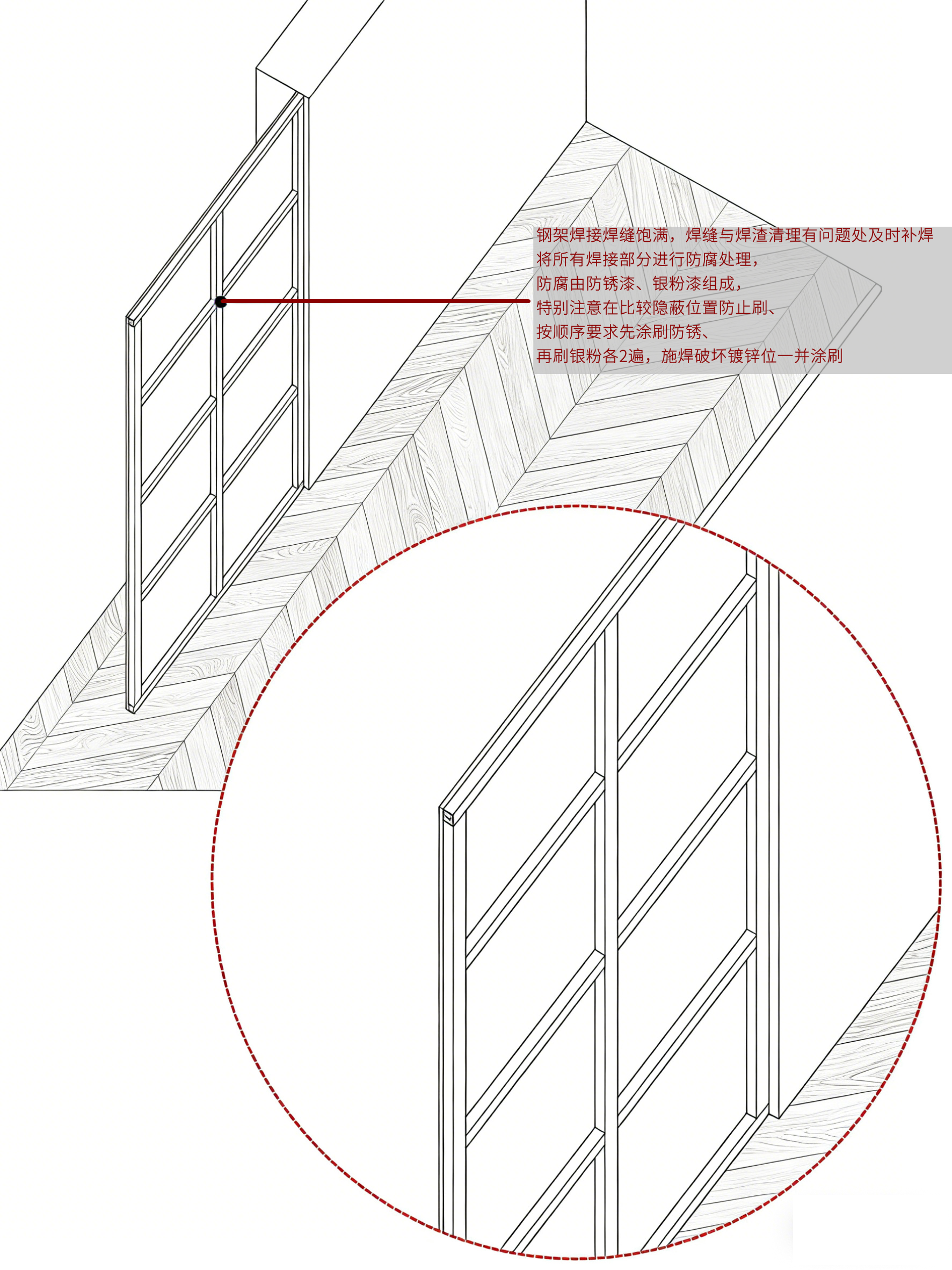

焊接防腐:焊缝饱满并清理焊渣,焊接部位先刷 2 遍防锈漆,再刷 2 遍银粉漆,镀锌层破损处一并补刷。

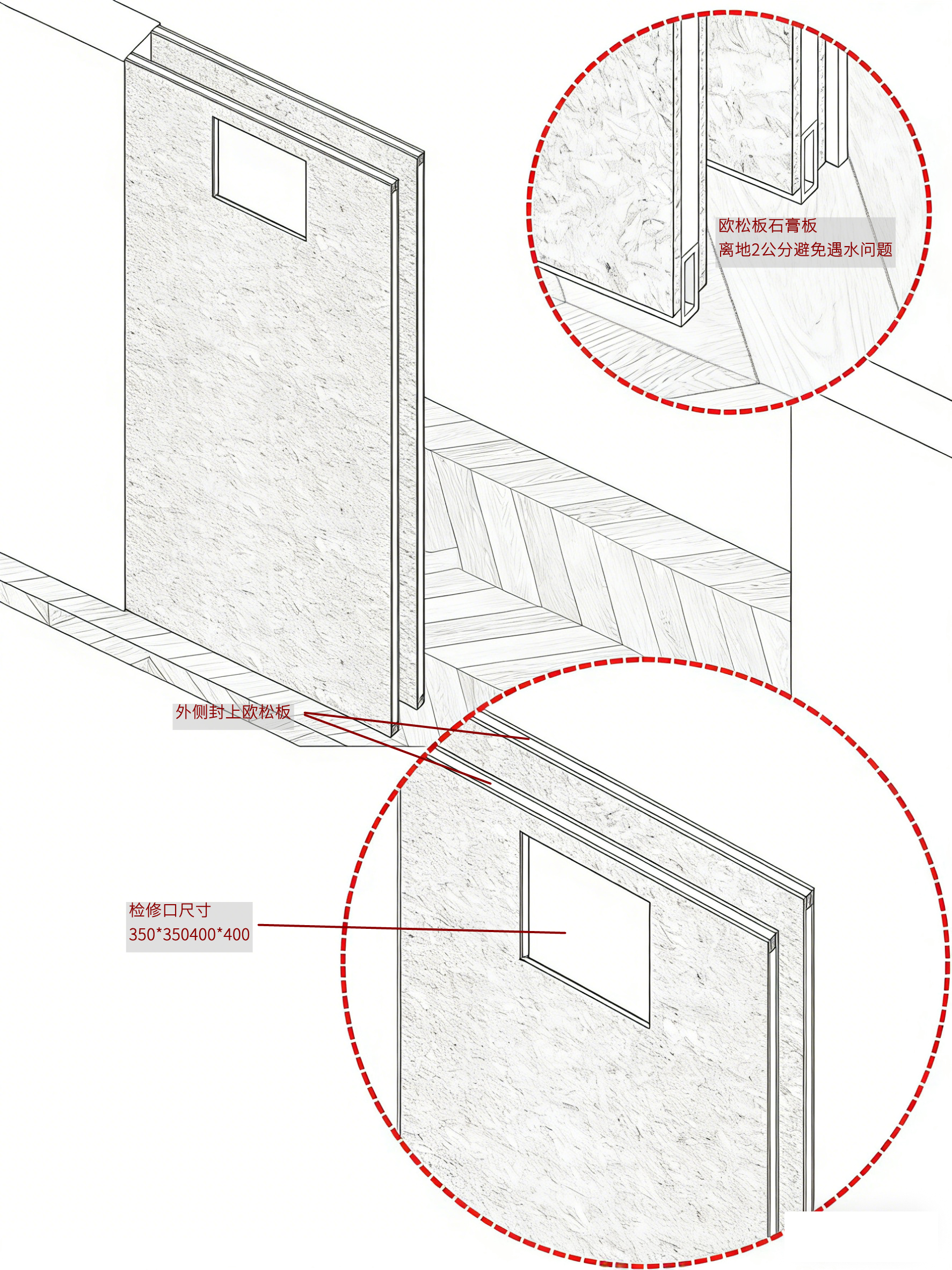

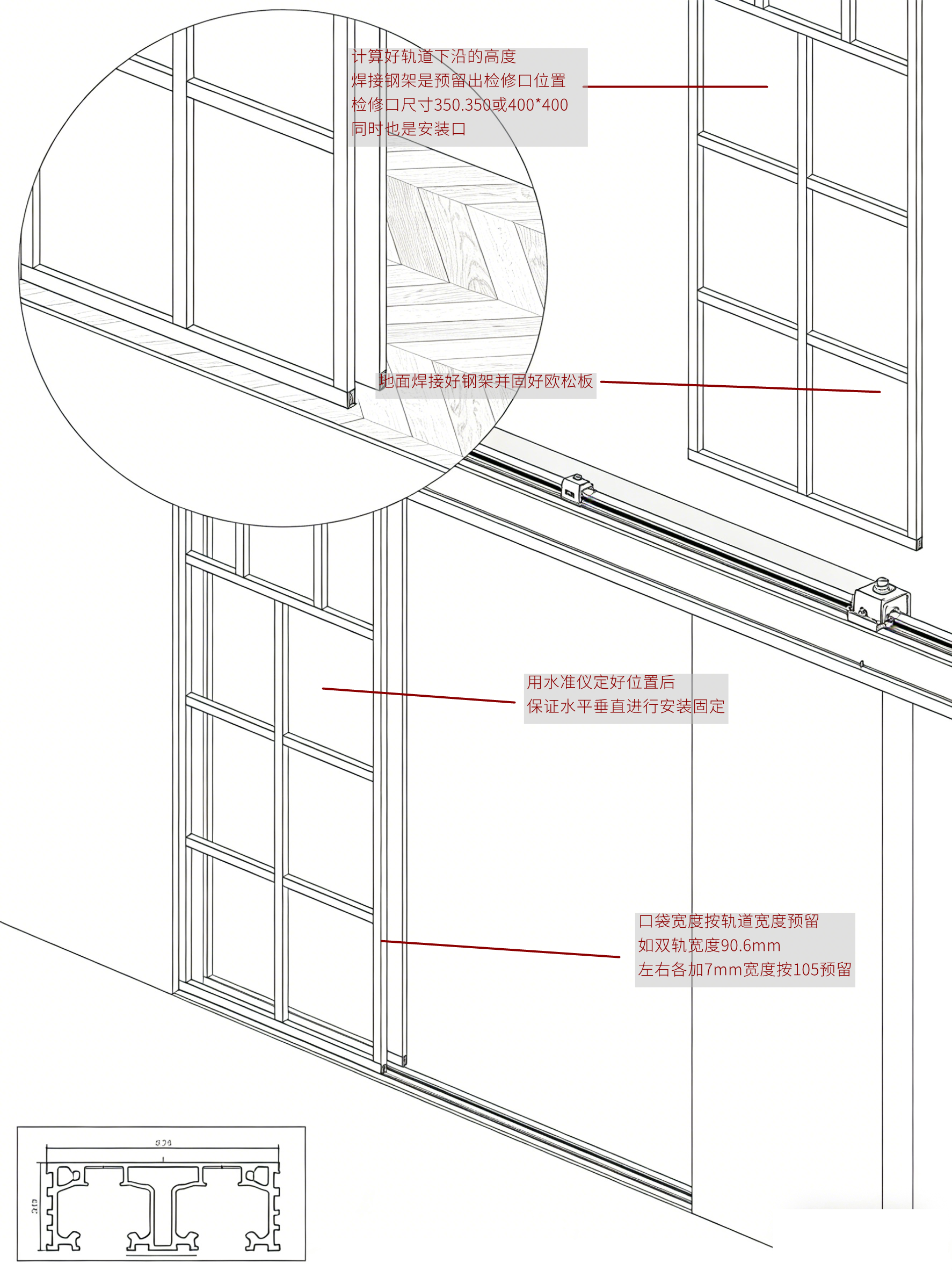

轨道与检修:预留 350350/400400 检修口(兼安装口),计算轨道下沿高度,用发泡胶 + 双层 15mm 欧松板调平梁底,做 U 形盒固定,轨道高度预留 35mm(适配 31.5mm 轨道)。
面层处理:外侧封 9.5mm 石膏板,口袋外口用不锈钢包边 10cm(或免漆板 / 油工刷黑),避免露出基层板。
